Секции 1-2 / 5-8
- работы в секциях завершены
- придомовая территория
Секции 3-4
- армирование плиты паркинга -1 этажа
Секция 5.2
- монолитные работы -1 этажа
Секция 9
- укладка кафельной напольной плитки в местах общего пользования
Секции 10-11
- финальные работы; на стадии сдачи
Секция 12
- монолитные работы на 6 этаже
- укладка наружных стен и межквартирных перегородок на 4 этаже
Секция 13
- монолитные работы вертикальной конструкции 2 этажа
- гидроизоляция -1 этажа
Секция 14
- устройство ростверга
Видео-отчет строительства Август 2021
- Секция 1-2 - секции сданы
- Секция 3 - паркинг: устройство бетонной подготовки
- Секция 5 - устройство придомовой территории
- Секция 4 - монтаж входных квартирных дверей: покраска фасада: утепление стилобатной части
- Секция 5 - благоустройство придомовой территории: 4 этаж финишные работы по внутренней отделке
- Между секциями - благоустройство придомовой территории
- Вторая 10-этажная секция - устройство котлована
- Секция 6-8 - завершены внутренние работы: фасадные работы: благоустройство придомовой территории
- Секция 9 - монтаж окон: утепление фасада
- Секция 10 - укладка напольной плитки: подготовка стен к покраске
- Секция 11 - устройство наружных стен
- Новые 6-этажные секции - копка свай: устройство ростверга
Видео-отчет строительства июнь 2021
- Секция 2 - Открыт фитнес клуб "Upgrade".
- Секция 3 - Финишная отделка коридоров.
- Секция 4 - Фасадные работы.
- Секция 3-4 - Благоустройство придомовой территории.
- Секция 5 - Внутрення отделка потолков, стен.
- Новая 10-этажка - Копка котлована.
- Секции 6-7 - Завершены внутренние работы.
- Секция 7 - Покраска фасадов.
- Секция 8 - Начало монтажа потолков и установки дверей.
- Секция 9 - Армированные плиты перекрытия.
- Секция 10 - На всех этажах готова полусухая лазерная стяжка; монтаж гипсокартона на лестничных маршах.
- Секция 11 - Наружная декоративная кладка террас; фасадные работы; монтаж плитка на лестничных маршах.
Видео-отчет строительства апрель 2021
- Секция 3 - планировка грунта под благоустройства; монтаж входных дверей; устройство свай под паркинг.
- Секция 4 - укладка напольной кафельной плитки.
- Секция 5 - фасадные работы; малярно-штукатурные работы; установка этажного электрощита; процессы гидроизоляции кровли.
- Секция 8 - наружная декоративная кладка террас.
- Секция 9 - устройство фасадных стен из керамоблока.
- Секция 10 - штукатурка мест общего пользования.
Видео-отчет - Декабрь, 2020г.
- Секция 3 - армирование стилобата входной группы.
- Секция 5 - подготовка к электромонтажным работам; бурение отверстий под ливневую канализацию; фасадные работы по утеплению стен ватой; кладка вентиляционных каналов.
- Секция 7 - штукатурные и малярные работы.
- Секция 8 - кладка плитки в местах общего пользования, монтаж лифта; штукатурка стен подвальных помещений; фасадные работы.
- Секция 9 - армирование плиты перекрытия первого этажа.
- Секция 10 - устройство фасадных стен из керамоблока; кладка внутренних межквартирных перегородок.
- Секция 11 - монтаж систем отопления; монтаж гипсокартона на лестничных маршах; процессы гидроизоляции.
- Межсекционные работы - прокладка наружных сетей водоподачи и водоотведения.
Аэрооблет строительной площадки ЖК "Приморские Сады"
- Ноябрь 2020
Аэрооблет строительной площадки ЖК "Приморские Сады"
- Октябрь 2020
- Секции 1-2 - сданы; обустроены спортивные площадки; детские площадки во внутреннем дворе.
- Секция 3 - стилобат; входная группа третьей секции; армирование ростверки котлована; набор стола для плиты, перекрытие; кладка кафельной плитки в местах общего пользования; стяжка в квартирах и покраска стен.
- Секция 4 - фасадные работы по утепления минеральной ватой; кладка межквартирных перегородок из керамзитоблока; прокладка магистрали под воду и теплоснабжение.
- Секция 5 - кладка наружных стен из газобетона.
- Секция 6 - завершены малярные работы в местах общего пользования; подготовка к кладке кафельной плитки.
- Секция 7 - штукатурка стен в местах общего пользования; утепление фасада.
- Секция 8 - кладка межквартирных перегородок из керамзитоблока.
- Секции 9-10 - заливка фундамента.
- Секция 11 - кладка наружных стен из газобетона.
Аэро-облет строительной площадки ЖК "Приморские Сады"
- 27 июня 2020
Аэро-облет строительной площадки ЖК "Приморские Сады"
- 06 мая 2020

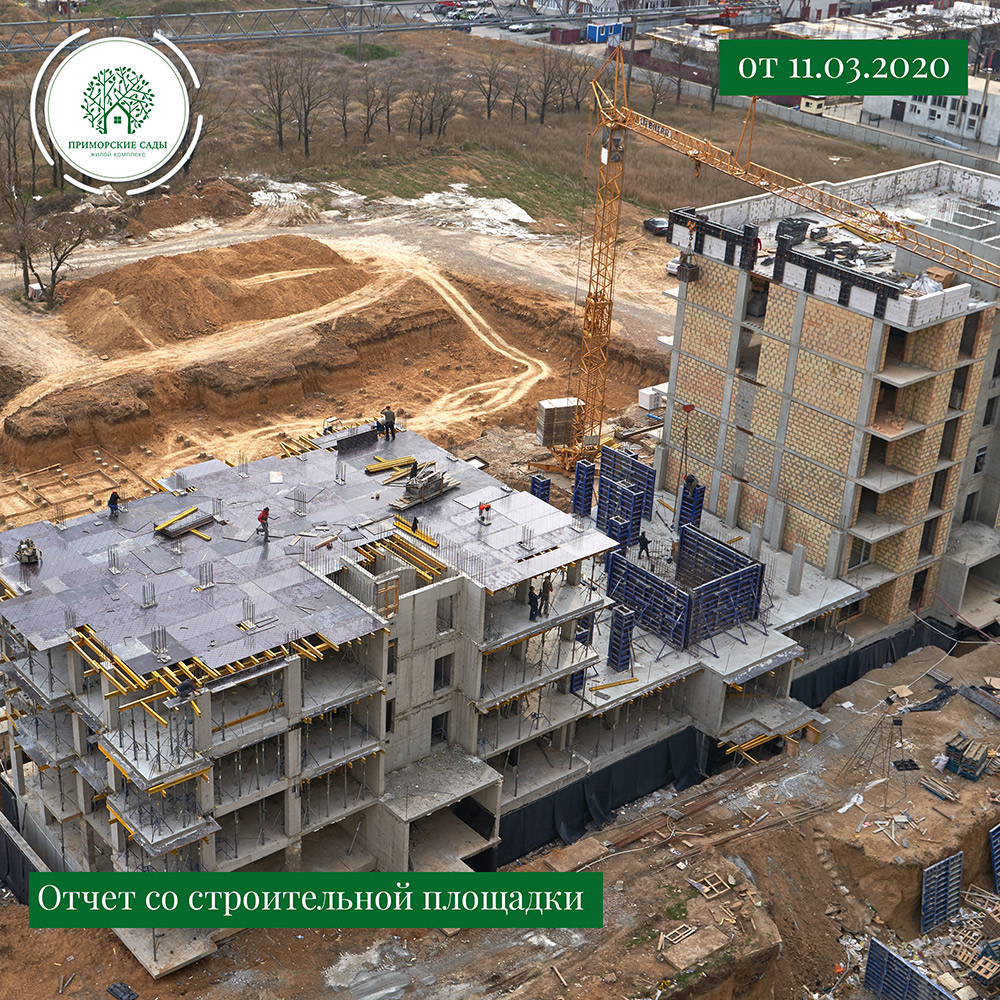

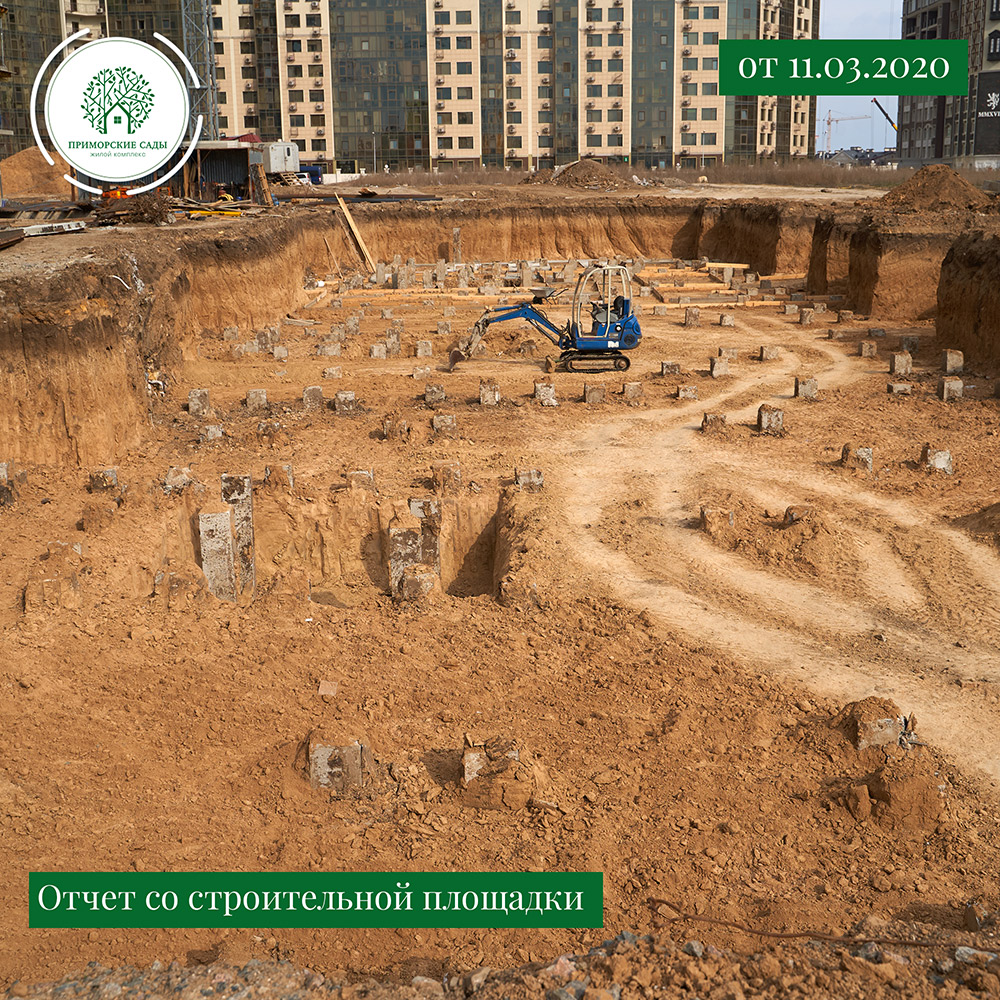

Ход строительства жилого комплекса
- Первые 2 секции СДАНЫ
- Работы по 3,4,5,6 секциям
Ход строительства жилого комплекса
- Первые 2 секции СДАНЫ
- Работы по 3,4,5,6 секциям
Ход строительства жилого комплекса
- Первые 2 секции СДАНЫ
- Работы по 3,4,5 секциям
Ход строительства жилого комплекса
- Первые 2 секции на этапе заселения
- Активное благоустройство придомовой территории
- Оборудование спортивных площадок на этапе завершения
1-2 Секции СДАНЫ
3 очередь строительства:
- Фасадные работы закончены на 90%
- Идёт установка межквартирных перегородок
- Ведётся установка внутренних коммуникаций
4 очередь строительства:
- Закончены все монолитные работы до 3 этажа
- Устанавливаются вертикальные элементы 4 жилого этажа
5 очередь строительства
- Завершена откопка котлована
1-2 Секции СДАНЫ
3 очередь строительства:
- Фасадные работы закончены на 90%
- Идёт установка межквартирных перегородок
- Ведётся установка внутренних коммуникаций
4 очередь строительства:
- Закончены все монолитные работы до 3 этажа
- Устанавливаются вертикальные элементы 4 жилого этажа
5 очередь строительства:
- Завершена откопка котлована
